Wie bereits mit der Veröffentlichung des heurigen Veranstaltungsprogramms mitgeteilt, mussten im September dringende Arbeiten am Oberbau durchgeführt werden, wodurch in diesem Zeitraum auch keine Fahrten durchgeführt werden konnten.

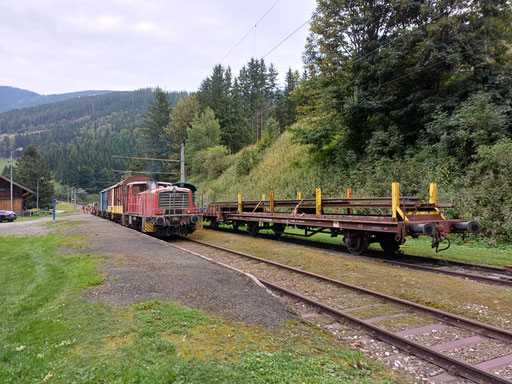

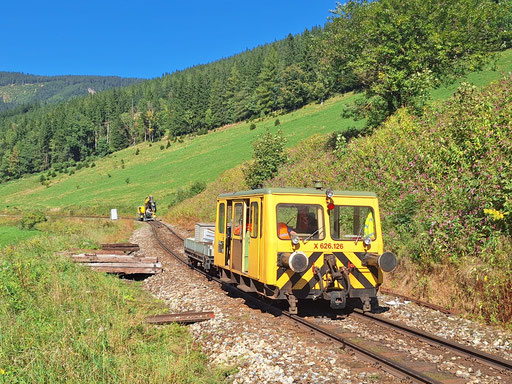

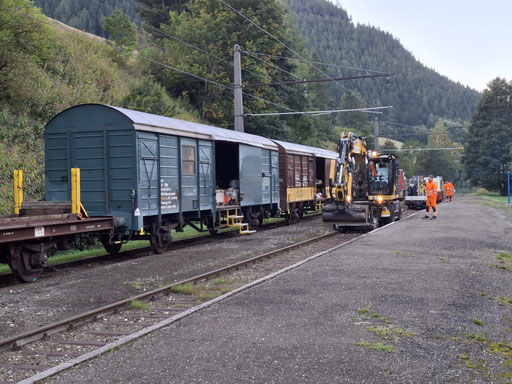

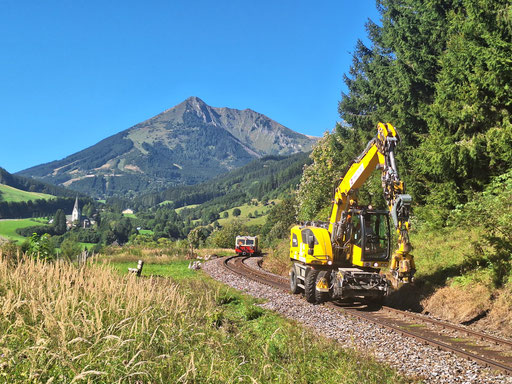

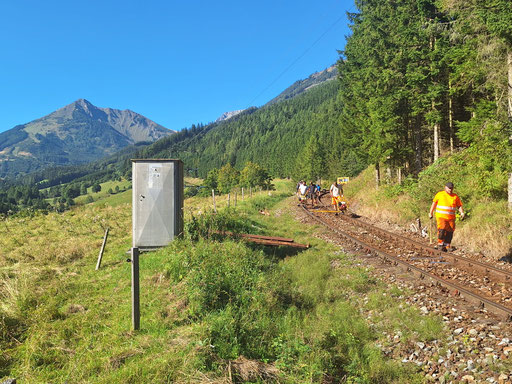

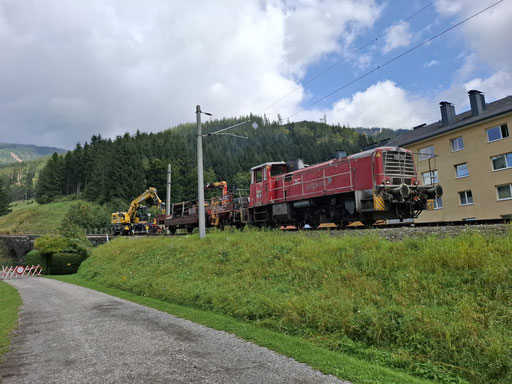

Nach zahlreichen und umfangreichen Vorbereitungen, wie etwa der Materialbeschaffung, dem Sortieren und Portionieren sowie dem Ausbringen des Materials bis zur Arbeitsstelle, wurden folgende Hauptarbeiten im Bereich von Streckenkilometer 16,6 bis 17,8 ausgeführt:

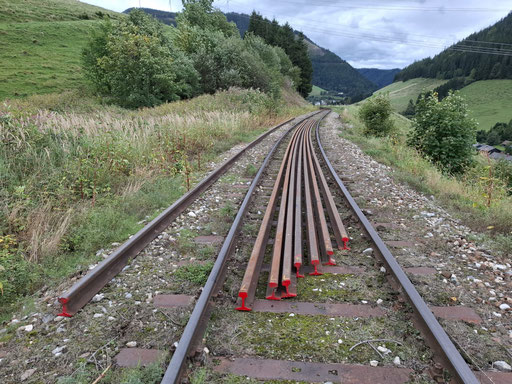

🛤 420 Laufmeter A-Schiene auf B-Schiene (anderes Profil bzw. Gewicht) getauscht,
🛤 194 Laufmeter A-Schiene getauscht,

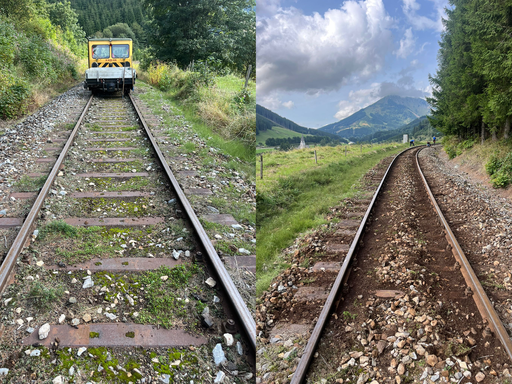

🛤 45 Laufmeter Schiene reguliert,

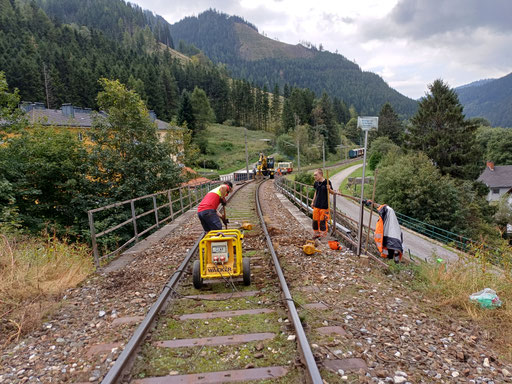

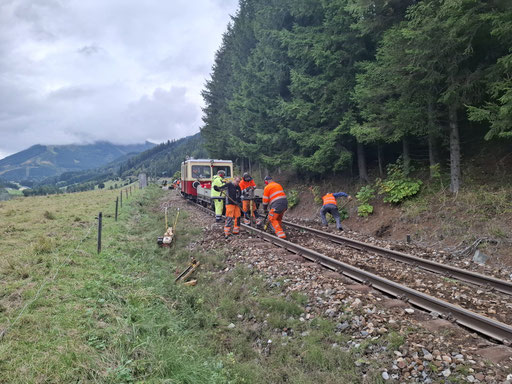

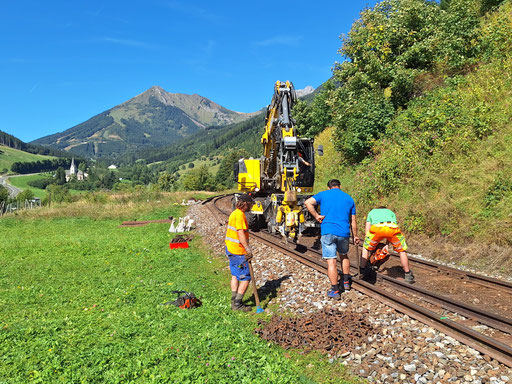

🔩 25 Schwellen gegen neue getauscht und zuletzt

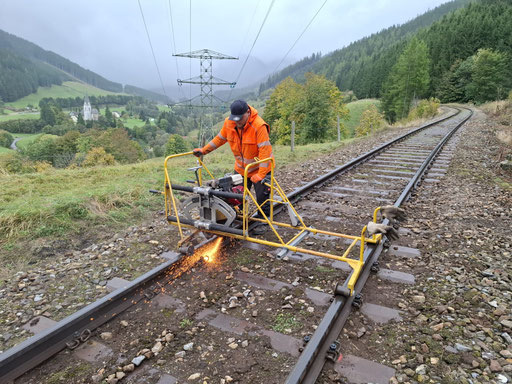

🔥 41 Thermit-Schweißungen (lückenlos verschweißt) duchgeführt.
Durch den engagierten Einsatz aller Beteiligten konnten die Arbeiten erfolgreich und vor allem termingerecht abgeschlossen und so die Herbstsaison wie geplant durchgeführt werden. An dieser
Stelle möchten wir auch ein herzliches "DANKE" an alle helfenden Hände sowie an alle Unterstützerinnen und Unterstützer ausrichten - ohne euch wäre dieser Kraftakt gar nicht möglich
gewesen!
